Liste tâches Excel - Modèle Gratuit
Liste de tâches Excel gratuite : 198 lignes, projets, responsables, échéances et charges. Tableau de bord avec contrôles et règles de clôture expliquées.
Cette liste de tâches Excel prépare 198 lignes pour suivre plusieurs projets avec responsables, priorités, dates, avancement et charges en heures. Le tableau de bord compte les tâches valides, les clôtures et les retards ouverts, puis regroupe le travail par statut, priorité et projet. Les dix tâches déjà remplies sont des exemples ; les formules couvrent aussi les lignes suivantes jusqu’à la ligne 200.
Les principaux atouts de ce modèle Excel
- 198 lignes préparées avec contrôles et formules.
- Statut, date de clôture et avancement vérifiés ensemble.
- Projets supplémentaires regroupés dans le tableau de bord.
Organiser les projets et les identifiants

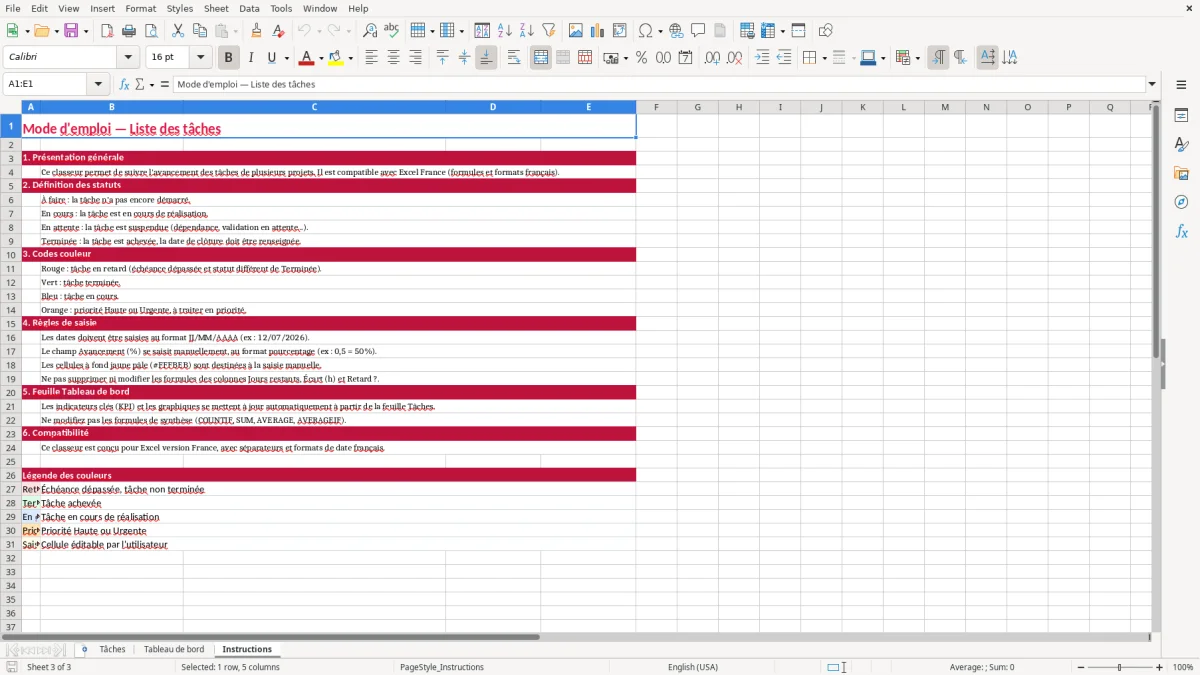

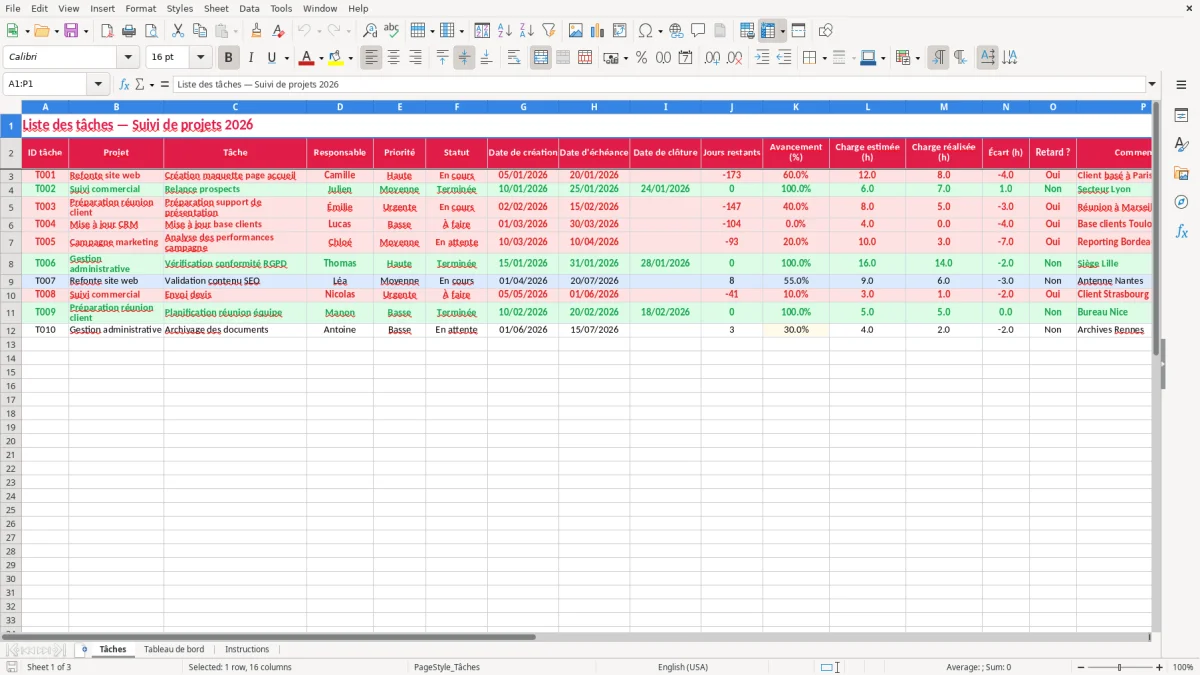

Saisissez les tâches dans Tâches, de la ligne 3 à la ligne 200. Les identifiants préparés vont de T001 à T198. Conservez un identifiant unique par tâche : il permet de distinguer deux actions portant un nom similaire. Une ligne contenant seulement son identifiant ne compte pas comme une tâche active.
| Colonnes | Utilisation | Attention |
|---|---|---|
| A à F | Identifiant, projet, tâche, responsable, priorité et statut | Identifiant unique et valeurs de listes cohérentes. |
| G à I | Création, échéance et clôture | De vraies dates Excel ; clôture seulement pour une tâche terminée. |
| K à M | Avancement, charge estimée et charge réalisée | Pourcentage et heures décimales. |
| J, N et O | Jours restants, écart d’heures et retard | Calculs à conserver. |
| P à S | Commentaire et colonnes de contrôle | P est libre ; Q à S contiennent des formules. |
Choisissez un nom de projet stable. Une différence d’orthographe peut créer un groupe différent dans votre propre lecture de la liste. Le tableau de bord affiche six projets nommés et rassemble les autres sous Autres projets. Il ne rapproche pas automatiquement les noms ressemblants.
La liste est adaptée à plusieurs dossiers. Pour un point plus court limité à dix actions, le suivi des tâches quotidiennes constitue une alternative. Les données ne passent pas automatiquement d’un fichier à l’autre.
Garder le statut, la clôture et l’avancement cohérents
F propose À faire, En cours, En attente et Terminée. En attente reste une tâche ouverte : une dépendance ou une réponse manquante ne constitue pas une clôture. E propose Basse, Moyenne, Haute et Urgente. La priorité ne change pas le pourcentage ni le calcul des heures.
K contient votre estimation d’avancement sous forme de pourcentage. Pour clôturer une tâche, choisissez Terminée, inscrivez une date de clôture en I et indiquez 100 %. Une tâche ouverte doit conserver I vide et un avancement inférieur à 100 %. Ces trois informations ne sont pas automatiquement modifiées ensemble.
G est obligatoire. H peut rester vide si aucune échéance n’a encore été convenue. Lorsqu’une échéance existe, elle ne doit pas précéder la création. Une clôture ne doit pas non plus précéder G. Le contrôle Q signale les incohérences et exclut la ligne des synthèses jusqu’à correction.
Le pourcentage reste une appréciation manuelle, sans décomposition en sous-tâches ou validation externe. Un avancement de 60 % ne signifie pas que 60 % du budget d’heures a été consommé. Conservez un commentaire si vous devez expliquer votre estimation.
Choisir la date du point de suivi et lire les délais
S1 contient la date de référence, le 15 juillet 2026 dans les exemples. Vous la modifiez manuellement. J soustrait cette référence de l’échéance pour une tâche ouverte. Le résultat est positif avant l’échéance, nul le jour prévu et négatif après celle-ci.
| État de la tâche | Échéance | Jours restants | Retard ? |
|---|---|---|---|
| En cours | 20 juillet | 5 | Non |
| En cours | 14 juillet | −1 | Oui |
| En attente | Vide | Vide | Sans échéance |
| Terminée, clôture cohérente | 14 juillet | 0 | Non |
Les délais sont calendaires. Le fichier ne retire pas les week-ends, les absences ou les jours fériés. Il ne calcule pas non plus les dépendances entre tâches. Une date sans échéance ne devient pas artificiellement un retard très ancien.
Le compteur de retard suit les tâches ouvertes. Une fois la tâche terminée, elle en sort ; ce n’est donc pas une mesure historique des tâches qui ont été livrées en retard. Archivez le fichier à chaque jalon si vous voulez comparer plusieurs états du projet.
Comparer les charges sans inventer un réalisé
L contient l’estimation d’heures et M les heures réalisées. Les durées sont décimales : 2,5 correspond à deux heures et demie. N calcule réalisé moins estimé lorsque M est renseigné. Pour quatre heures estimées et trois réalisées, l’écart vaut moins une heure.
Une cellule M vide laisse N vide et augmente le compteur Réalisés non renseignés. Une valeur zéro est une observation utilisable et donne un écart égal à l’opposé de l’estimation. Cette distinction évite de présenter une absence de saisie comme une économie confirmée.
L’écart global additionne les écarts effectivement calculables. Si certaines tâches n’ont pas de réalisé, il ne correspond pas nécessairement au total de toutes les estimations soustrait de tous les réalisés. Consultez le compteur des valeurs manquantes avant d’interpréter cet indicateur.
L’avancement moyen donne le même poids à chaque tâche valide. Les regroupements par projet utilisent la même règle. Une action de deux heures et une action de vingt heures ont donc le même poids dans cette moyenne ; le fichier ne propose pas une pondération par charge.

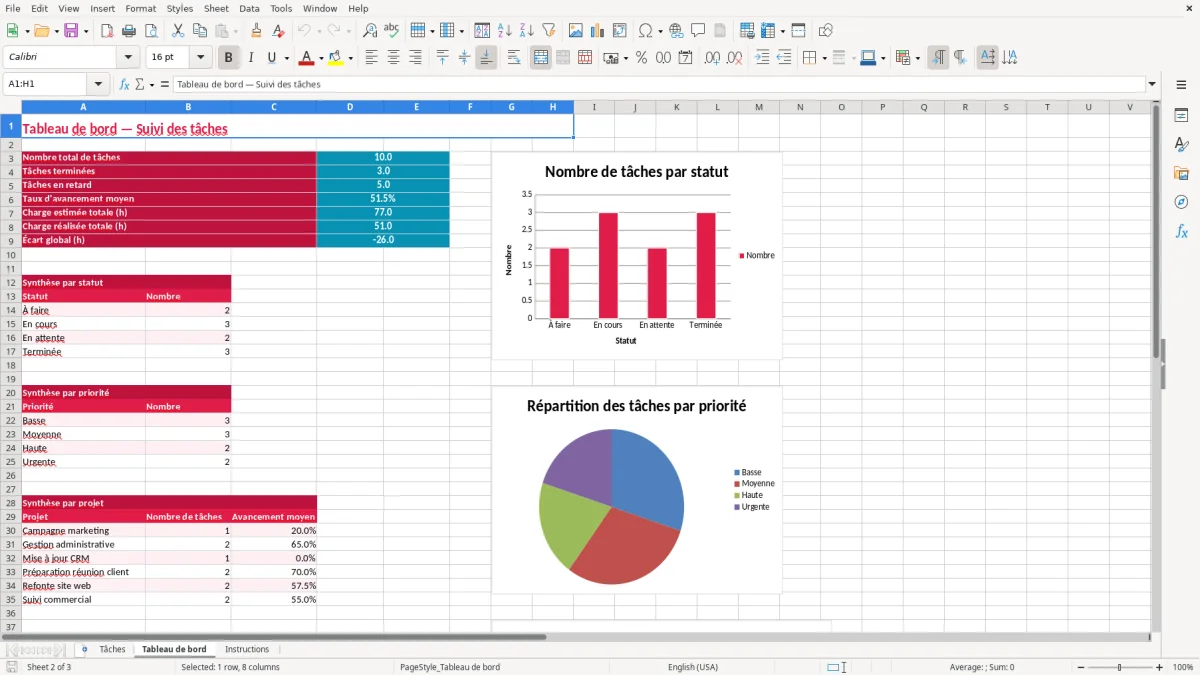

Lire le tableau de bord et conserver un état fiable
Commencez par Lignes à vérifier. Une tâche absente des indicateurs peut simplement avoir un identifiant dupliqué, un responsable manquant ou un statut de clôture incohérent. Les lignes invalides ne deviennent pas des tâches achevées : elles attendent une correction.
Les filtres facilitent la consultation dans la feuille Tâches. Le tableau de bord continue toutefois de couvrir toutes les lignes valides de 3 à 200, y compris les lignes masquées par un filtre. Un filtre sur un responsable ne transforme donc pas les indicateurs généraux en indicateurs individuels.
Il n’existe ni notifications, ni synchronisation de calendrier, ni création automatique de tâches récurrentes. Au-delà de 198 tâches, étendez les formules, contrôles, synthèses et graphiques ensemble. Sauvegardez une copie avant toute modification de structure et désignez une version commune pour les personnes qui actualisent le suivi.
Questions fréquentes sur ce modèle
198 tâches, de la ligne 3 à la ligne 200. Les dix premières contiennent des exemples. Une ligne sous cette zone nécessite d’étendre les calculs.
Vérifiez qu’elle possède une date de clôture valide et 100 % d’avancement. La date ne doit pas précéder la création de la tâche.
Non. Il masque des lignes dans la liste, tandis que le tableau de bord continue de lire toutes les lignes valides préparées.
Oui. En attente reste un statut ouvert. Si son échéance précède la référence S1, la tâche est comptée en retard.
